Solución EPC de baterías de condensadores de 69 kV para la red de NGCP en Visayas

Vista aérea del recinto terminado de la estación de baterías de condensadores de 69 kV en la red de NGCP en Visayas

Para la fase 2 del proyecto de mejora de la tensión en Visayas de NGCP, Sieyuan Electric ejecutó una solución EPC para tres estaciones de baterías de condensadores de 69 kV en las subestaciones de Bobolosan, Tolosa y Himayangan, con una capacidad total de compensación reactiva de 15 MVAr. La estación prioritaria de Bobolosan se completó y energizó en seis meses, frente al plazo contractual original de 12 meses. Esta entrega acelerada exigió una estrecha coordinación entre ingeniería, fabricación, logística, construcción y puesta en servicio.

EPC
Contacte con nosotros

Descripción del proyecto

Sieyuan ejecutó una solución EPC llave en mano para tres estaciones de baterías de condensadores de 69 kV con un total de 15 MVAr en la red de NGCP en Visayas.

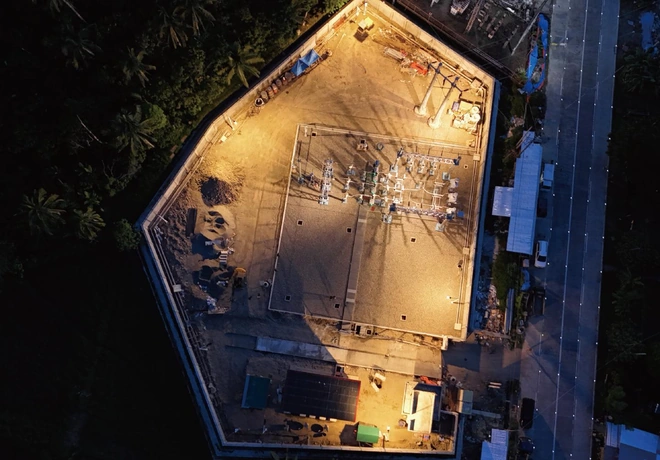

Vista aérea nocturna del emplazamiento de la estación de baterías de condensadores de 69 kV durante la construcción
Vista aérea del recinto terminado de la estación de baterías de condensadores de 69 kV en la red de NGCP en Visayas

Antecedentes del proyecto

Samar y Leyte, en Visayas Oriental, incluyen zonas de final de red alimentadas mediante largas líneas de transporte de 69 kV, lo que provoca situaciones de baja tensión y riesgo de deslastre de cargas. Para reforzar el soporte de tensión local, NGCP planificó baterías de condensadores de 5 MVAr y 69 kV en las subestaciones de Bobolosan, Tolosa y Himayangan, junto con los interruptores automáticos y las obras de conexión a red correspondientes. Sieyuan Electric obtuvo el contrato EPC de las tres instalaciones.

Retos principales

  • Calendario acelerado del proyecto — El emplazamiento prioritario exigía un plazo de ejecución muy reducido, lo que imponía grandes limitaciones al diseño, la fabricación, la logística, la construcción y la puesta en servicio.
  • Primer uso de una solución modular prefabricada — El proyecto supuso el primer uso por parte de NGCP de una solución modular prefabricada para este tipo de estación de baterías de condensadores. Por ello, las aclaraciones de diseño, las revisiones técnicas y la aprobación de planos debían avanzar en un plazo muy ajustado.
  • Integración en una red en servicio — Las nuevas baterías de condensadores debían conectarse a líneas de 69 kV existentes cumpliendo los requisitos de protección, seguridad y aceptación de la red, con la mínima interrupción del funcionamiento de la red.
  • Ejecución EPC en varios emplazamientos — Los tres emplazamientos se ejecutaron en paralelo, con fabricación en China, transporte internacional, construcción local y puesta en servicio, y múltiples interfaces de proyecto.

Solución de Sieyuan

  • Solución modular integrada en fábrica — Los sistemas de protección, control y auxiliares se integraron en módulos prefabricados, con ensayos en fábrica y preaceptación completados antes del envío. Esto redujo el montaje y el cableado en obra y permitió un despliegue más rápido.
  • Ejecución EPC integrada — Sieyuan coordinó la ingeniería, las compras, la fabricación, la logística, las interfaces de obra civil, el montaje, la puesta en servicio y la energización mediante un plan de ejecución integrado.
  • Ejecución en paralelo y coordinación técnica — Los hitos se alinearon con las fechas de energización exigidas, y un registro estructurado de cuestiones técnicas y un proceso de aprobación permitieron resolver a tiempo los requisitos de diseño e interfaces.
  • Ensayos y energización controlados — La inspección del sistema, la verificación de los circuitos secundarios, los ensayos de protecciones, la puesta en servicio integrada y la energización por fases permitieron una integración segura en la red existente.

Aspectos técnicos destacados

  • 15 MVAr de compensación reactiva — Tres estaciones de baterías de condensadores de 69 kV aportan una capacidad total de compensación reactiva de 15 MVAr, reforzando el soporte de tensión en las redes de Samar y Leyte.
  • Plazo de entrega corto — La estación prioritaria de Bobolosan se completó y energizó en seis meses, en línea con el calendario de ejecución acelerado del proyecto.
  • Menos trabajo en obra — La integración en fábrica y los ensayos previos al envío redujeron las necesidades de montaje y cableado en obra, mientras que la ejecución en paralelo permitió un despliegue eficiente en varios emplazamientos.
